Инструмент управления проектами с сравнением плана и факта для трудозатрат
Выявление отклонений в объеме проекта

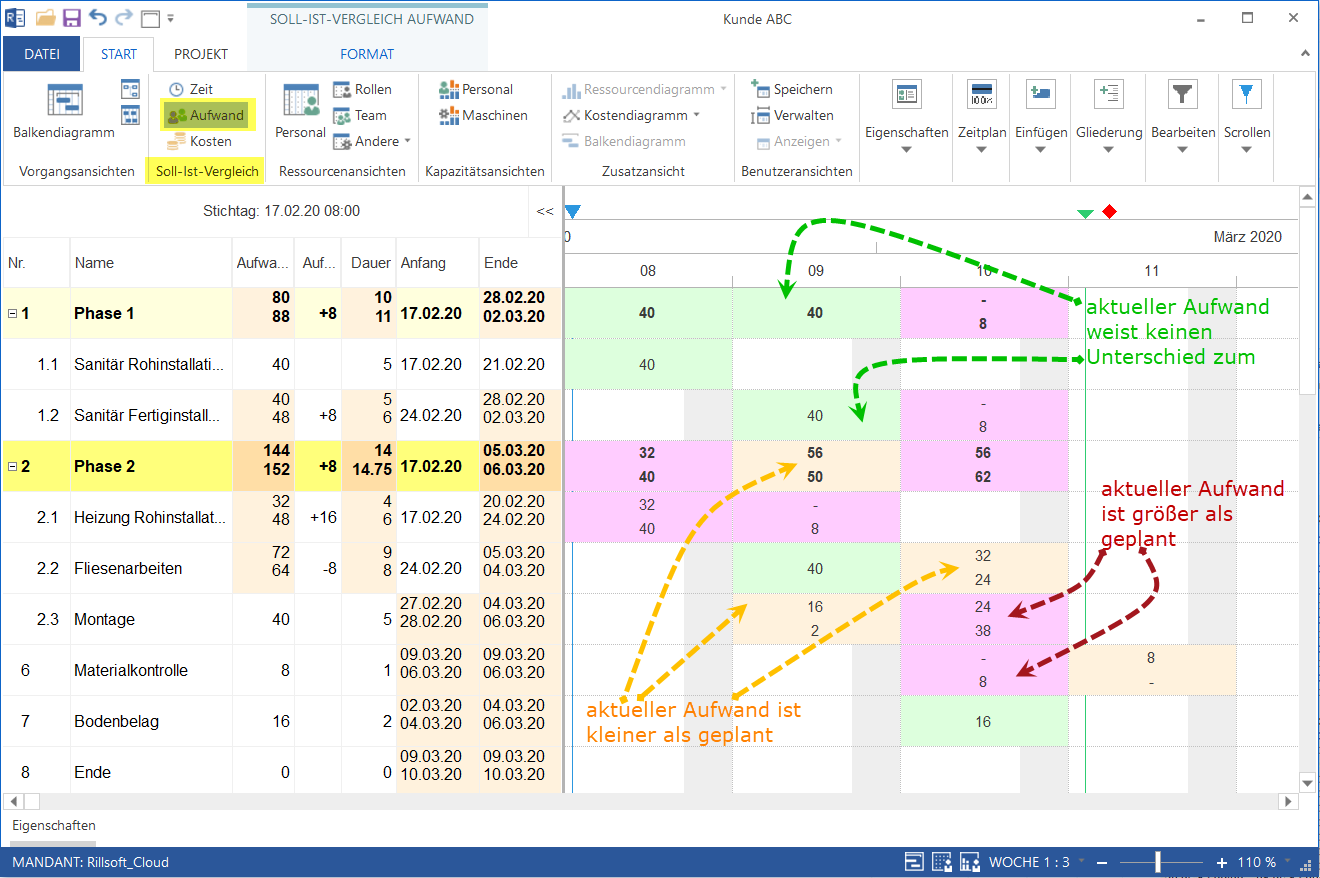

Отклонения в плане рассчитываются точно в инструменте управления проектами Rillsoft Cloud. Если проект отклоняется от плана, это наглядно визуализируется на календарной шкале. При этом вы определяете единицы измерения времени и временные интервалы.
Если текущие трудозатраты в проекте не отличаются от базового плана, они отображаются зеленым фоном.
Светло-розовый цвет сигнализирует, что фактические трудозатраты меньше запланированных. Красный цвет предупреждает вас, если фактические трудозатраты превышают запланированные. Вид Сравнение Плана и Факта трудозатрат
