Планирование ресурсов с учетом пропускной способности
Определите реалистичную дату поставки
С помощью планирования на основе мощностей можно оценить продолжительность и выполнимость новых заказов и таким образом определить реалистичную дату поставки. Это может быть интересно, например, для планирования производства.
План проекта рассчитывается с помощью автоматического планирования и с учетом имеющихся ресурсов. Ресурсы не перегружаются, а внешние ресурсы не планируются. Продолжительность отдельных задач может быть увеличена, например, за счет нерабочих дней, а задачи могут быть отложены.

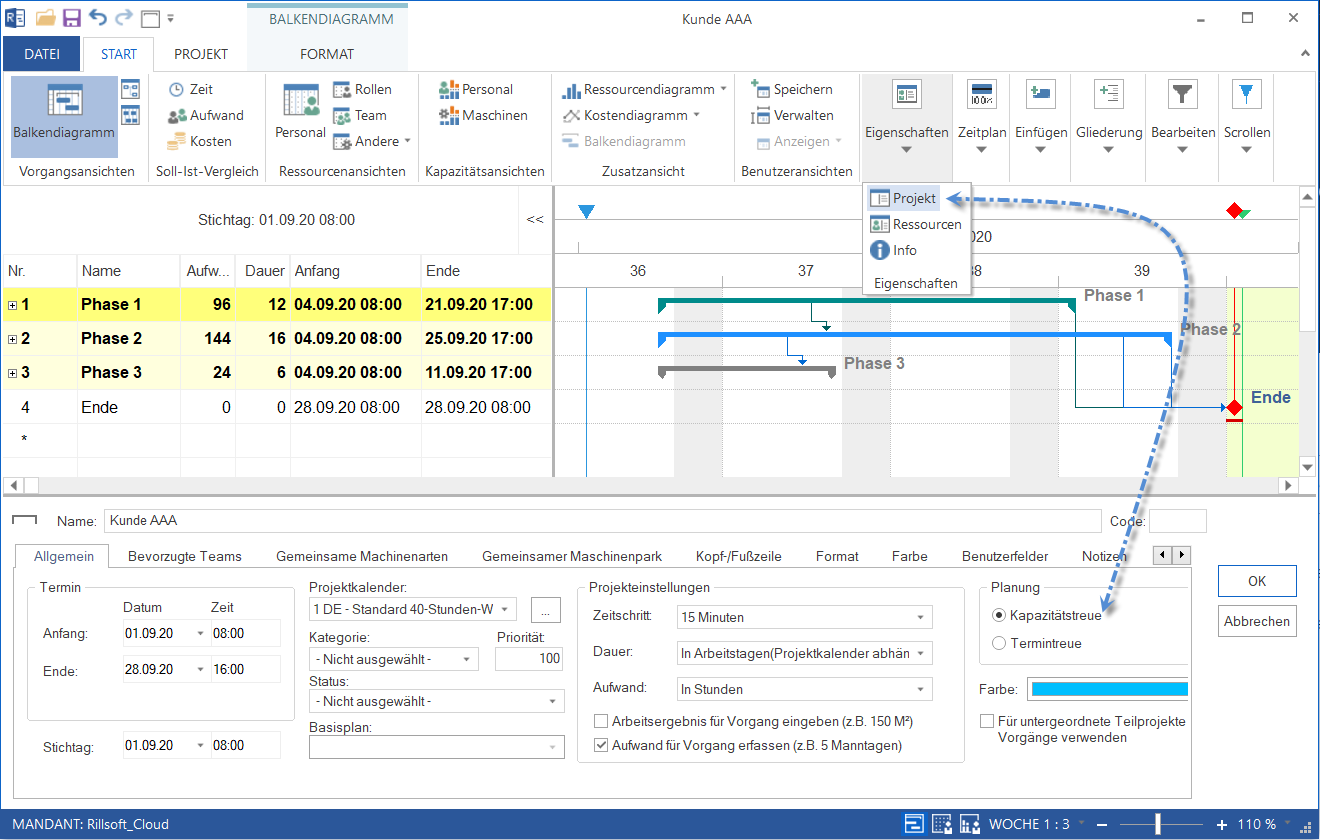

Настройка планирования на основе мощностей

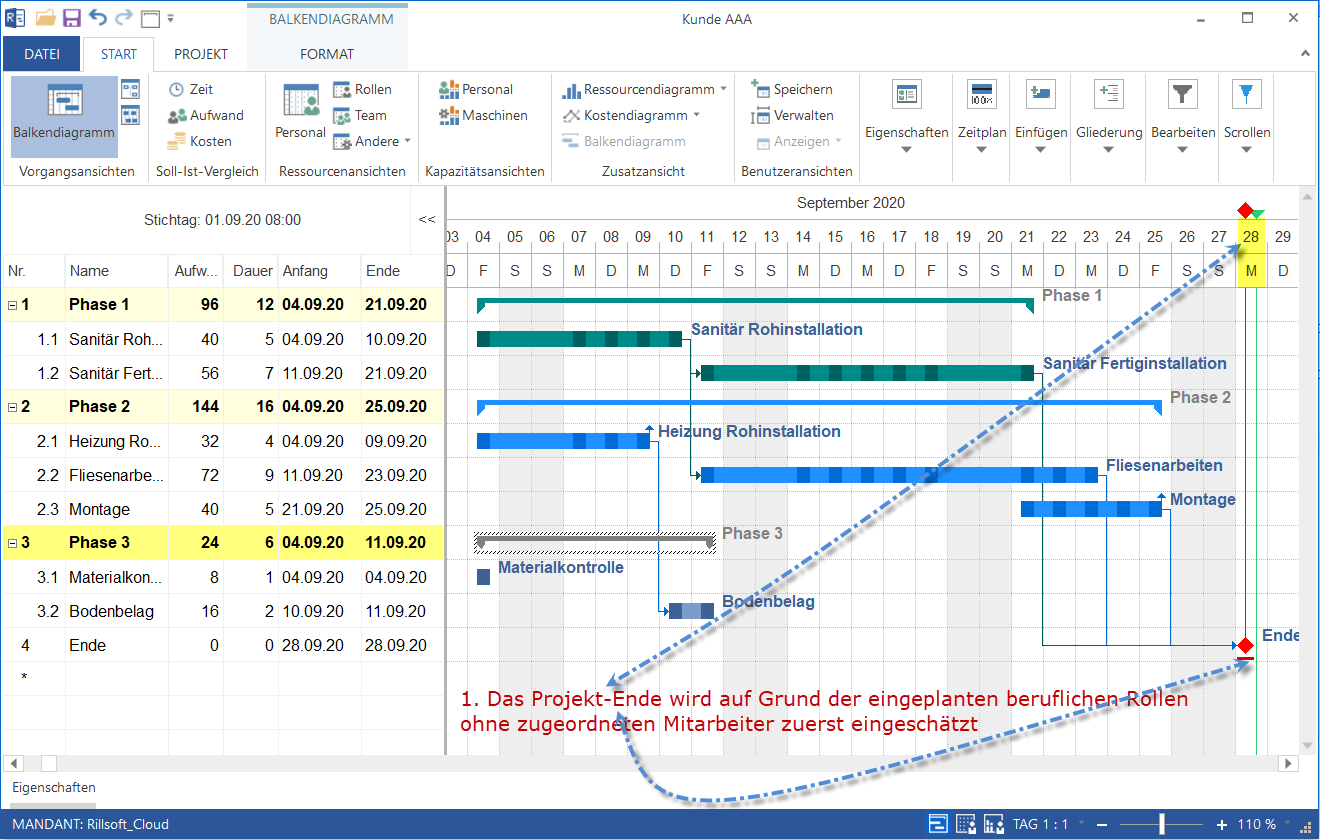

Планирование производственных мощностей с профессиональной квалификацией

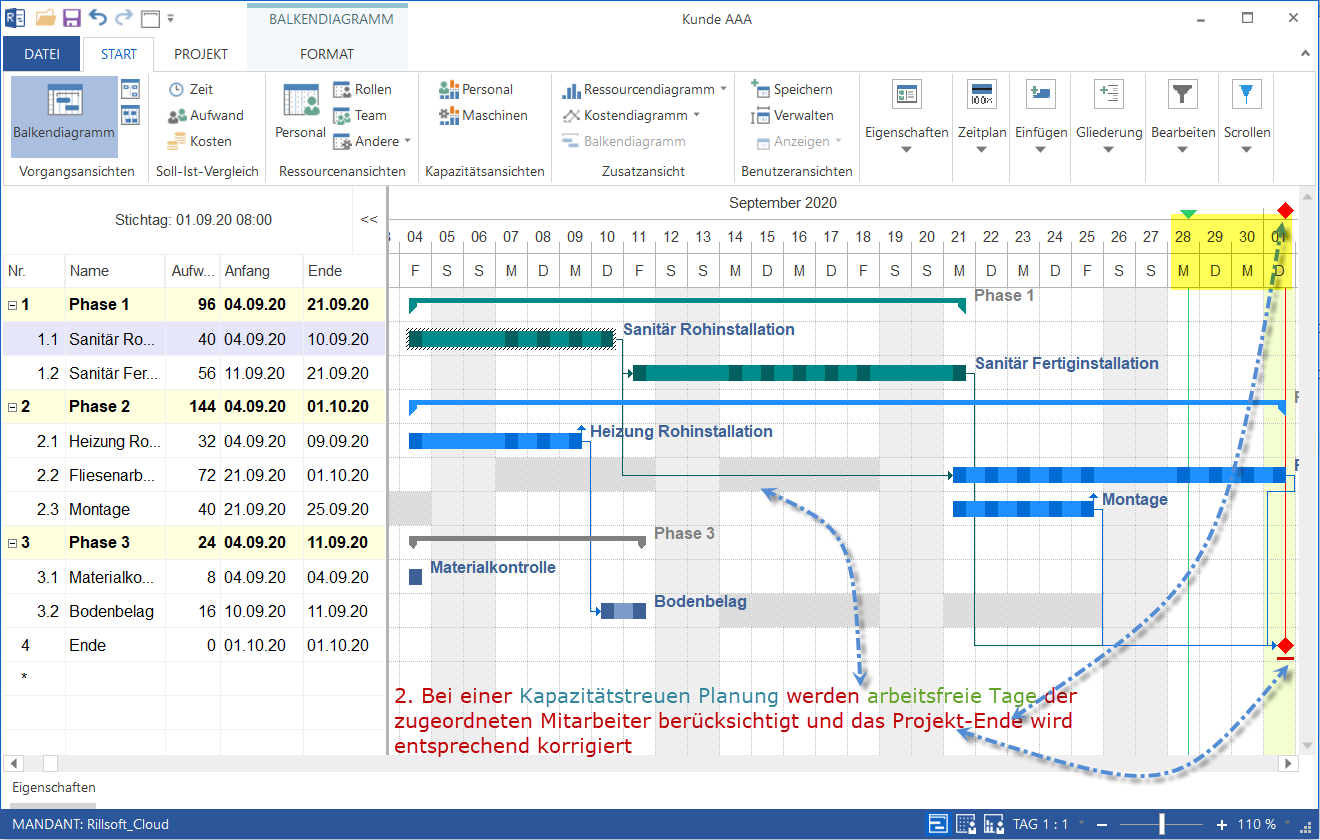

Планирование мощности сотрудников с выходными днями
