На просмотре загрузки ресурсов представлены два значения загрузки
Нехватка и свободные ресурсы
В Rillsoft Project специальности каждого сотрудника заносятся в пул ресурсов, после чего они сопоставляются с требованиями проектных задач. Затем предлагаются персональные ресурсы в соответствии с их профессиональными квалификациями и учетом их рабочего времени и времени отдыха. Обзор этого интерактивного распределения предоставляет вид загрузки персонала.

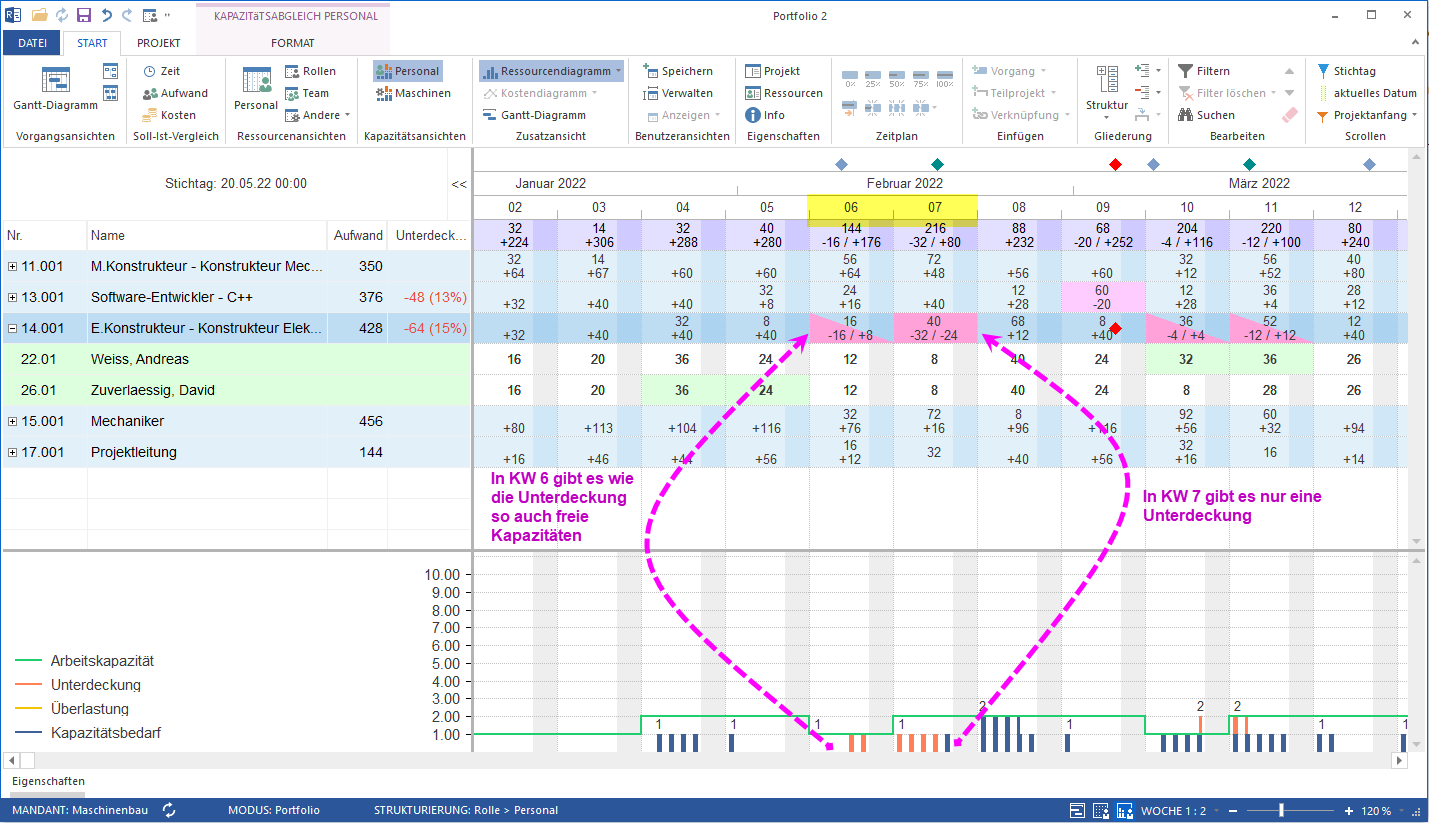

В предыдущих версиях Rillsoft Project в области диаграммы отображалась только средняя нехватка ресурсов за единицу времени в виде значения потребности в ресурсах, например, если в одну неделю не хватало двух человеко-дней, и один человеко-день оставался неиспользованным, то результатом было видеть значение потребности в ресурсах -2 + 1 = -1 человеко-день на всю неделю.

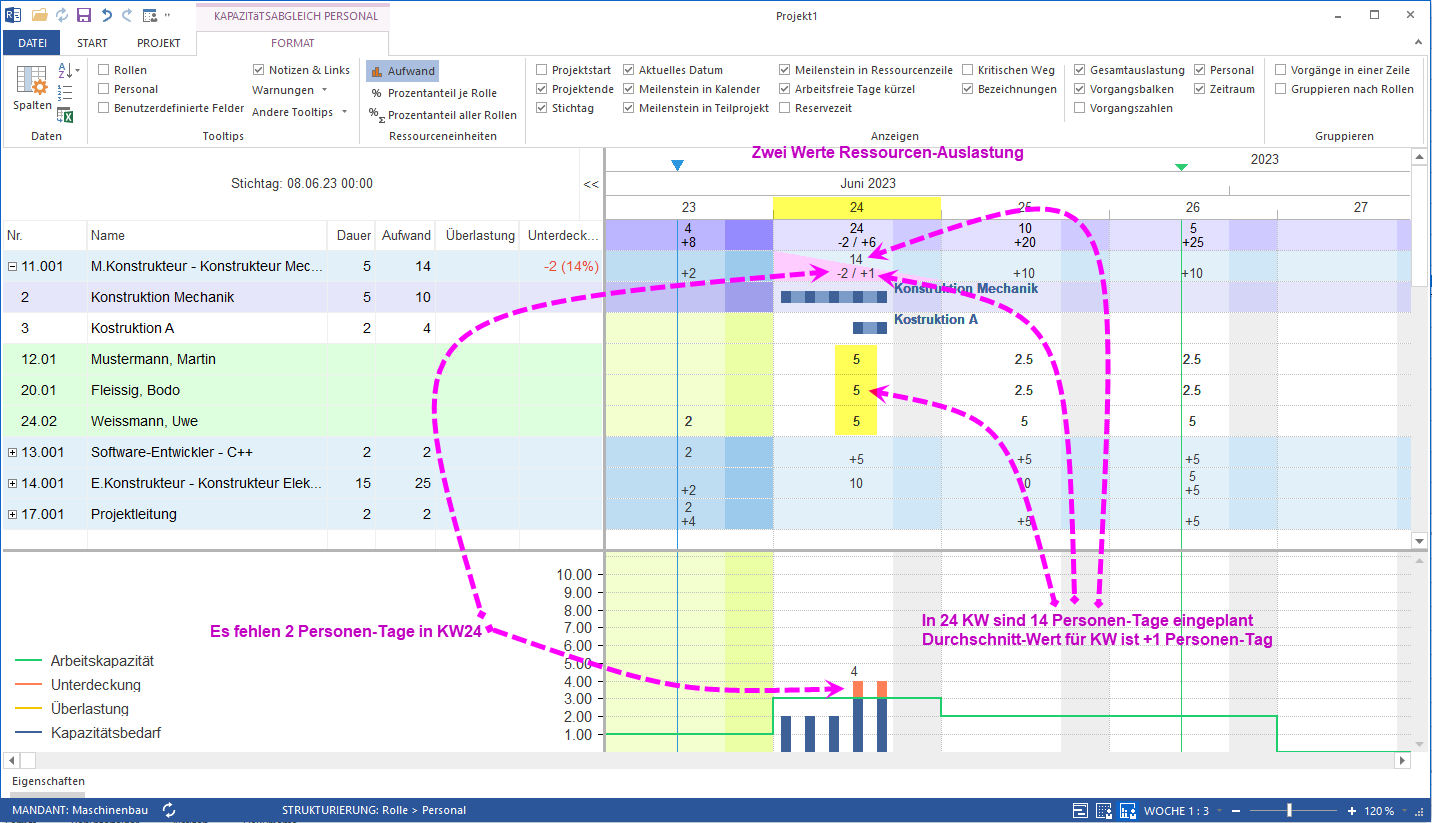

Начиная с Rillsoft Project 9, возможно, представлены два значения загрузки ресурсов под потребностью в ресурсах, а именно максимальная нехватка ресурсов и среднее покрытие ресурсов за единицу времени. Таким образом, в указанном выше примере можно увидеть значение потребности в ресурсах -2/+1 человеко-день на неделю.
Нехватка ресурсов
