Kapazitätstreue Ressourcenplanung
Realistischen Liefertermin ermitteln
Mit der kapazitätstreuen Planung schätzen Sie Dauer und Machbarkeit von neuen Aufträgen und ermitteln so einen realistischen Liefertermin. Bspw. bei der Produktionsplanung kann es interessant sein.
Der Projektplan wird mit Hilfe der automatischen Terminierung und unter Berücksichtigung der verfügbaren Ressourcen berechnet. Dabei werden die Ressourcen nicht überlastet, fremde Ressourcen werden nicht eingeplant. Die Dauer einzelner Vorgänge wird z. B wegen arbeitsfreier Tage verlängert, Vorgänge können sich verschieben.

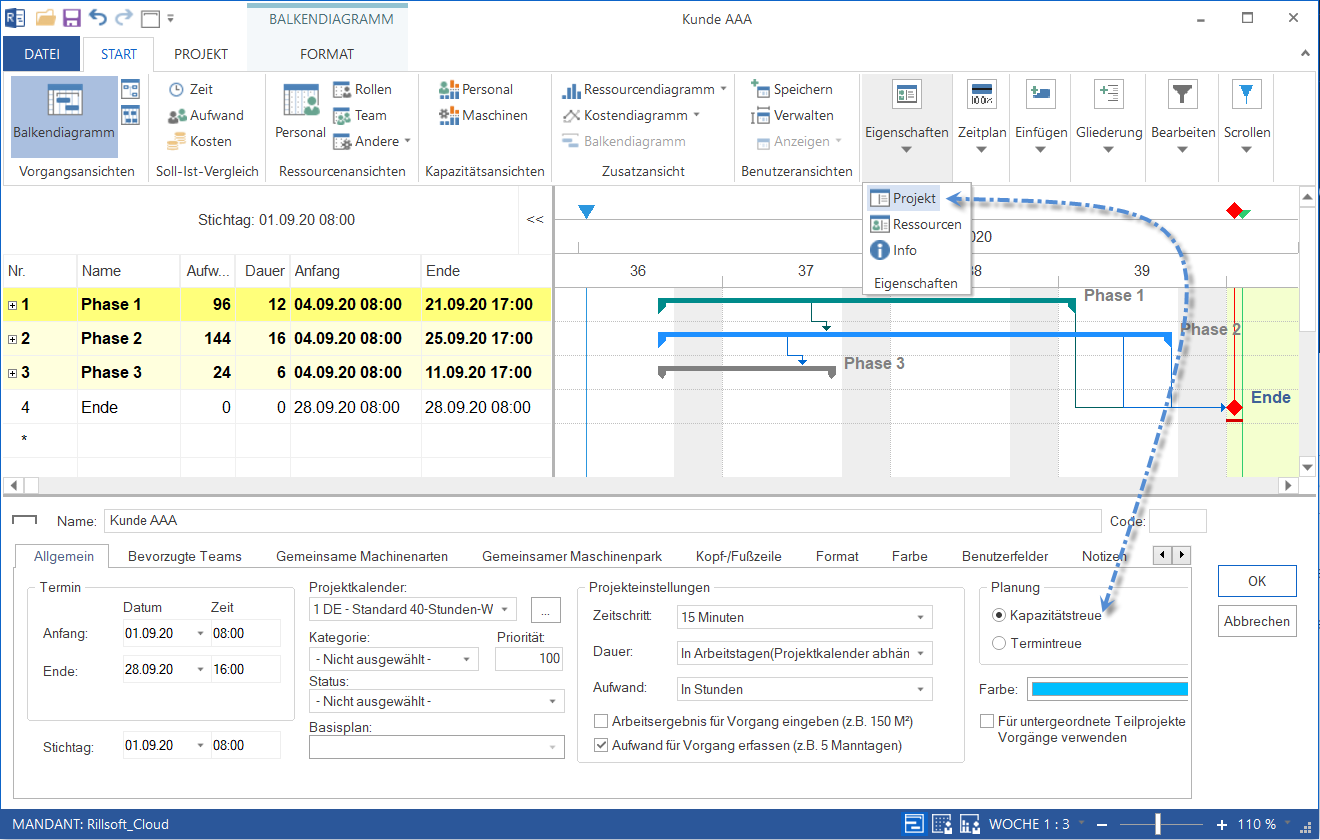

Kapazitätstreue Planung Einstellung

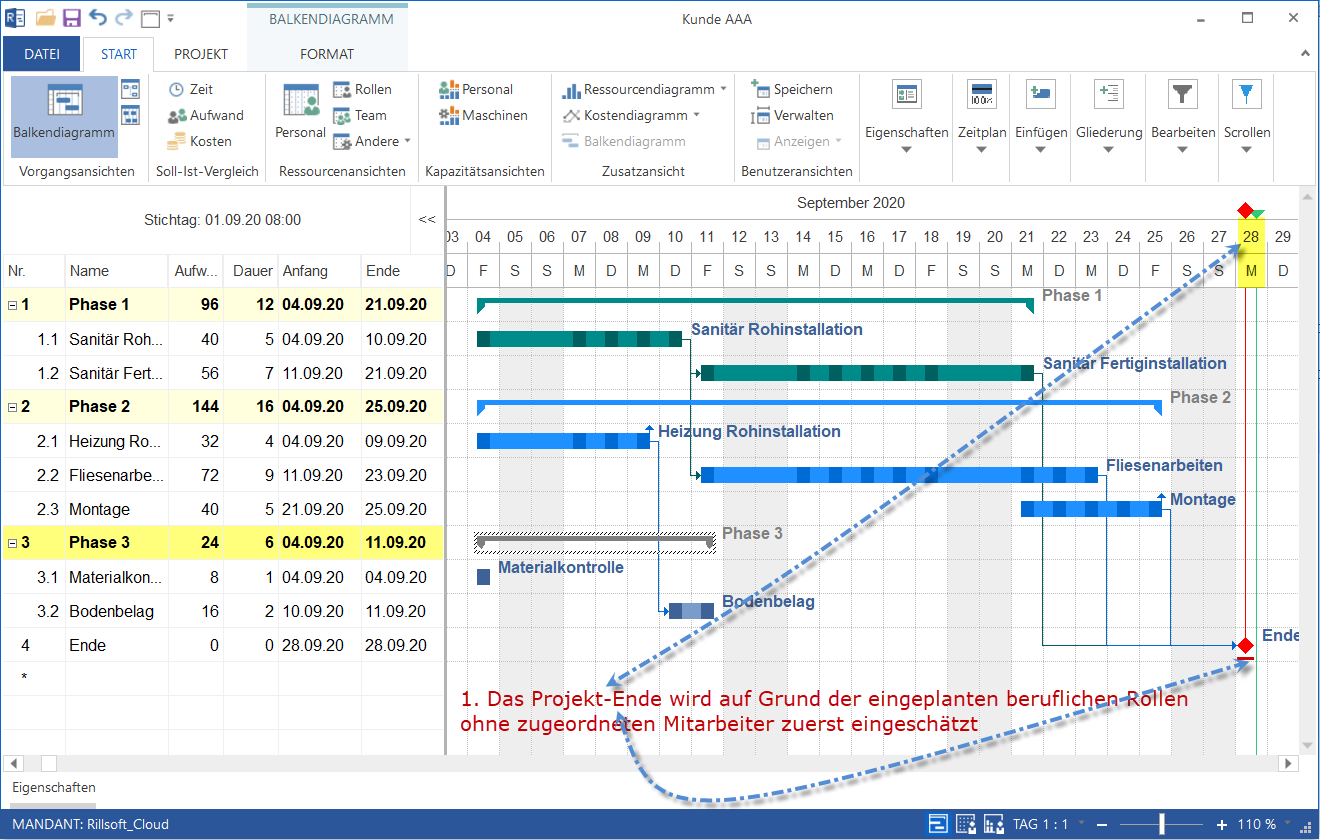

Kapazitätstreue Planung berufliche Qualifikationen

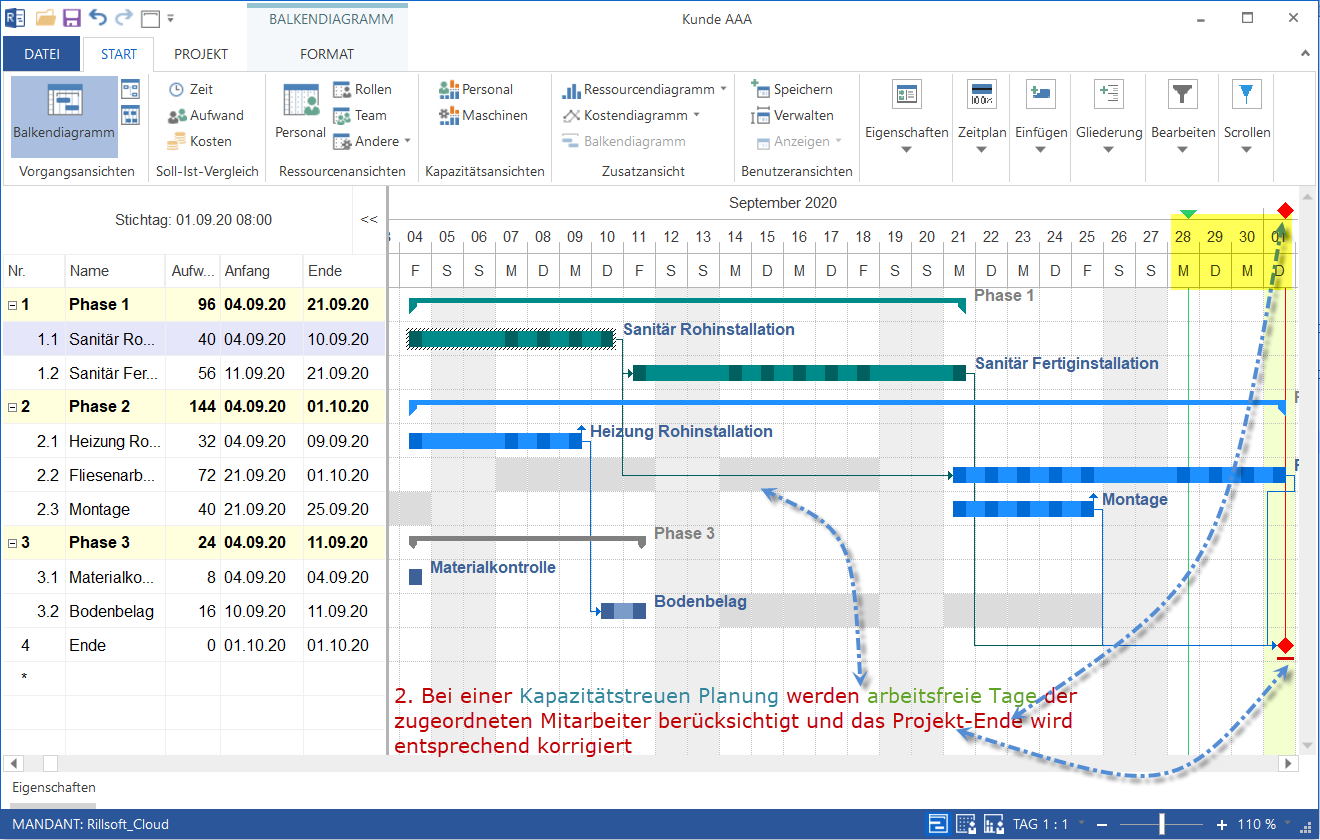

Kapazitätstreue Planung Mitarbeiter mit arbeitsfreuen Tagen
